Budowa domu zaczyna się od sprawdzenia, czy działka mieści się w lokalnych zasadach planistycznych i czy da się na niej legalnie postawić projekt, który masz w głowie. W praktyce wszystko rozbija się o plan miejscowy, warunki zabudowy i potem o pozwolenie albo zgłoszenie budowy. Poniżej pokazuję, co urząd sprawdza, jakie dokumenty przygotować, ile trwa postępowanie i gdzie najczęściej pojawia się blokada.
Najważniejsze rzeczy, które trzeba sprawdzić przed budową domu
- Jeśli dla terenu obowiązuje MPZP, to on wyznacza ramy inwestycji i zwykle nie ma potrzeby sięgania po decyzję lokalizacyjną.
- Decyzja o warunkach zabudowy nie daje prawa do działki, tylko określa, czy i na jakich parametrach można coś tam zbudować.
- Standardowy termin wydania decyzji to 90 dni, a dla wolnostojącego domu do 70 m² przewidziano tryb 21-dniowy.
- Opłata skarbowa za decyzję wynosi 598 zł, ale właściciel lub użytkownik wieczysty działki jest z niej zwolniony.
- Od 1 lipca 2026 r. znaczenie będzie miał plan ogólny gminy, więc status działki warto sprawdzić jeszcze przed zakupem.
- Najczęstsze problemy to brak dojazdu, zbyt słabe uzbrojenie terenu, kolizja z gruntami rolnymi lub leśnymi i błędy w załącznikach.
Najpierw ustal, czy potrzebujesz decyzji, czy wystarczy plan miejscowy
Ja zaczynam od tego etapu, bo tutaj najłatwiej popełnić kosztowny błąd. Jeśli dla działki obowiązuje miejscowy plan zagospodarowania przestrzennego, to on jest podstawą i trzeba projekt do niego dopasować. Gdy planu nie ma, wchodzi decyzja o warunkach zabudowy, czyli WZ, ale to nadal nie jest jeszcze zgoda na wejście na budowę.
W praktyce droga do domu wygląda zwykle tak: najpierw sprawdzasz plan lub decyzję lokalizacyjną, potem przygotowujesz projekt, a dopiero później wchodzisz w pozwolenie albo zgłoszenie. Dla większości domów jednorodzinnych kończy się to pozwoleniem na budowę, bo urząd ocenia już nie tylko lokalizację, lecz także projekt budowlany, zgodność z przepisami technicznymi i prawo do dysponowania nieruchomością na cele budowlane.| Narzędzie | Kiedy ma znaczenie | Co realnie daje |
|---|---|---|
| MPZP | Gdy plan miejscowy już obowiązuje | Wyznacza, co i jak można zbudować na działce |
| Decyzja WZ | Gdy planu miejscowego nie ma, a gmina może wydać decyzję | Określa parametry i zasady lokalizacji inwestycji |
| Pozwolenie na budowę lub zgłoszenie | Po ustaleniu, że inwestycja jest dopuszczalna | Daje możliwość legalnego rozpoczęcia robót |
Na tym etapie warto patrzeć na działkę jak na inwestycję, a nie jak na ładny kawałek gruntu z ogłoszenia. To, że parcela wygląda atrakcyjnie, nie znaczy jeszcze, że przejdzie procedurę. Dopiero kiedy wiadomo, jaki tryb obowiązuje, ma sens sprawdzanie, czy teren spełni wymagania urzędu.
Jakie warunki musi spełnić działka
W tym miejscu urząd nie działa „na oko”. Sprawdza otoczenie działki, dojazd, media, zgodność z przepisami odrębnymi i to, czy nowa zabudowa da się sensownie wpasować w istniejący układ. Dla inwestora budującego dom najważniejsze jest to, że nie wystarczy sama chęć budowy. Teren musi spełnić kilka warunków jednocześnie.
Otoczenie musi pozwalać na kontynuację zabudowy
Jednym z podstawowych testów jest to, czy w pobliżu istnieje zabudowa pozwalająca ocenić parametry nowego domu. Urząd analizuje sąsiedztwo, a nie tylko samą działkę. W praktyce chodzi o to, żeby nowy budynek nie był całkowicie oderwany od charakteru okolicy. Przy obecnych przepisach znaczenie ma też obszar uzupełnienia zabudowy, czyli strefa wyznaczona przez gminę, w której nowa decyzja lokalizacyjna może być dopuszczona.
To właśnie ten element często rozstrzyga sprawę. Działka może mieć dobry dojazd i media, a mimo to nie przejść dalej, jeśli nie mieści się w przewidzianej strefie albo nie da się wykazać kontynuacji parametrów zabudowy.

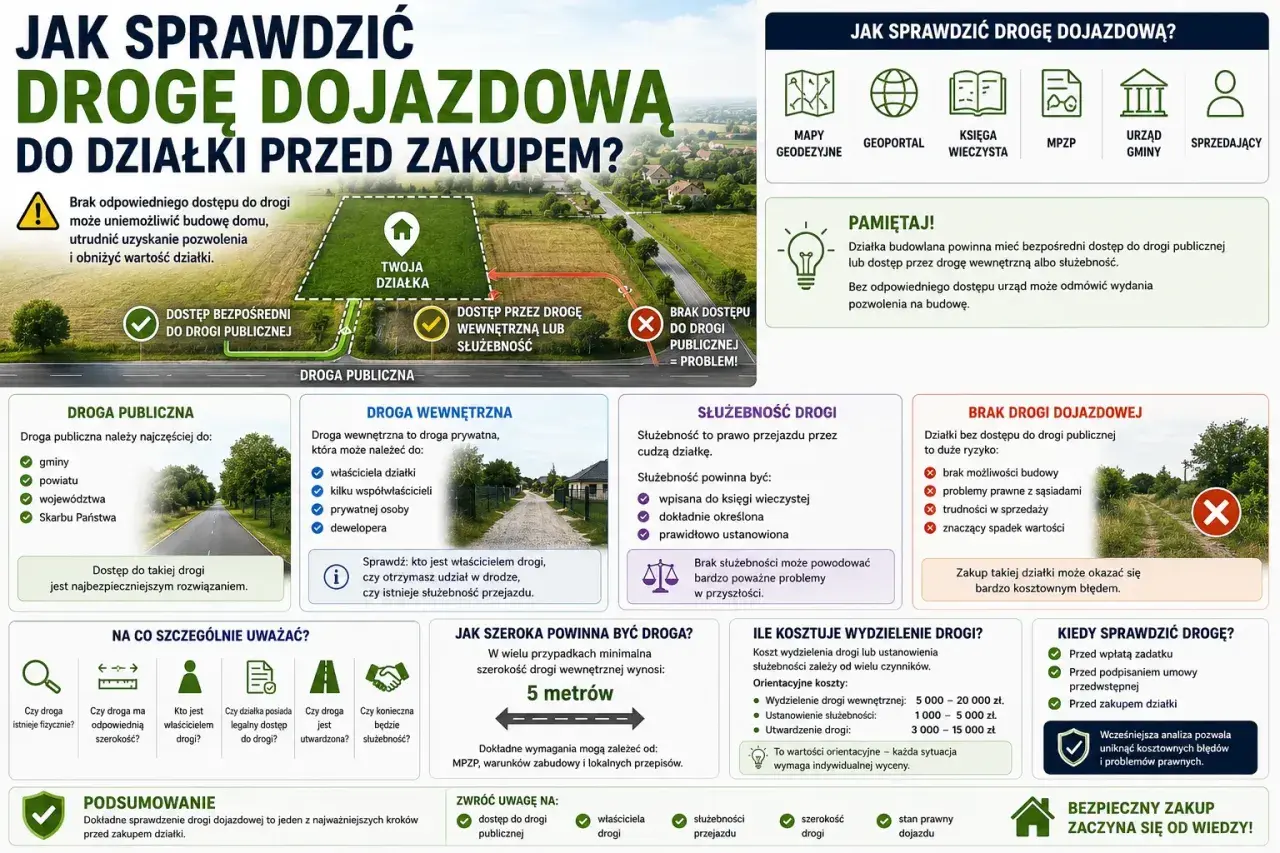

Dojazd i uzbrojenie terenu nie mogą być tylko obietnicą
Działka musi mieć dostęp do drogi publicznej. Może to być dostęp bezpośredni, przez drogę wewnętrzną albo przez odpowiednią służebność drogową. Sam zapis w prospekcie sprzedażowym nie wystarczy, jeśli stan prawny dojazdu nie jest uregulowany. Ja zawsze traktuję to jako jeden z pierwszych punktów do sprawdzenia, bo właśnie tu wielu kupujących wpada w pułapkę.
Drugim filarem jest uzbrojenie terenu, czyli dostępność lub realna możliwość doprowadzenia wody, prądu, kanalizacji, gazu czy innych wymaganych sieci. Prawo dopuszcza też sytuację, w której wykonanie uzbrojenia zostanie zagwarantowane umową z właściwą jednostką. W praktyce nie chodzi więc o to, żeby wszystko już było podłączone, ale o to, by dało się to wiarygodnie zapewnić.
Przeczytaj również: Czy policja może przeszukać mieszkanie bez nakazu? Twoje prawa i zasady
Grunt nie może wpadać w kolizję z ograniczeniami prawnymi
WZ nie przejdzie, jeśli teren wymaga zgody na zmianę przeznaczenia gruntów rolnych i leśnych, a taka zgoda nie została zapewniona w dopuszczalny sposób. To częsty problem na obrzeżach miast i na działkach, które na mapie wyglądają „jak pod dom”, ale formalnie nadal są trudne do odrolnienia.
Trzeba też uważać na strefy wyłączające lub ograniczające zabudowę, na przykład obszary związane z sieciami przesyłowymi, gazociągami, rurociągami czy innymi urządzeniami infrastruktury. W praktyce oznacza to tyle, że nawet dobra lokalizacja może przestać być dobra, gdy wchodzą przepisy branżowe.
Jeżeli ten zestaw warunków jest spełniony, kolejny krok to wniosek. I właśnie tu najwięcej spraw wraca do poprawy, dlatego warto przygotować dokumenty porządnie od razu.

Jak przygotować wniosek, żeby nie wracał do poprawy

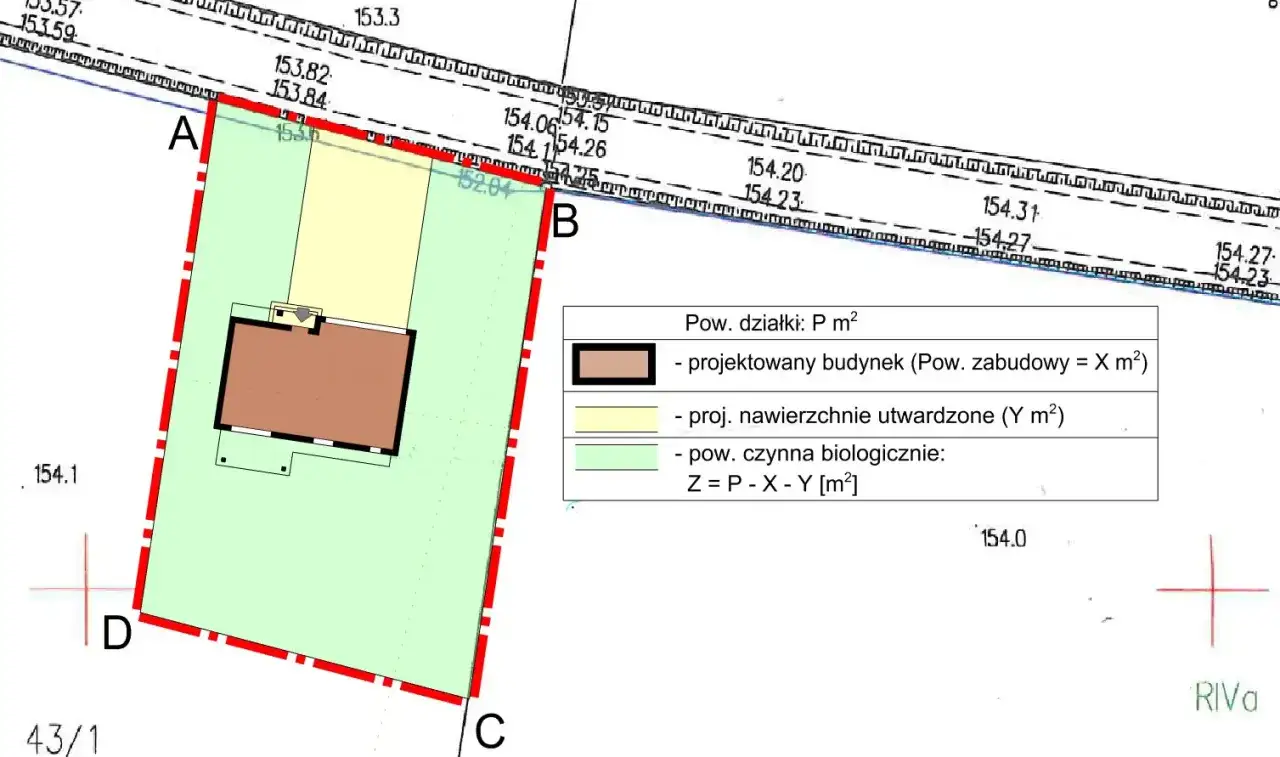

Wniosek można złożyć papierowo albo elektronicznie. W praktyce wygodna bywa ścieżka cyfrowa, ale tylko wtedy, gdy masz dobrze przygotowane załączniki. Sam formularz to za mało. Urząd musi dostać materiał, na podstawie którego da się ocenić lokalizację inwestycji i jej parametry.
Najczęściej potrzebne są: mapa zasadnicza, a jeśli jej nie ma, mapa ewidencyjna, załączniki graficzne pokazujące zakres zamierzenia, potwierdzenie opłaty skarbowej, a przy działaniu przez pełnomocnika także pełnomocnictwo. Jeśli dla inwestycji wymagane są dodatkowe decyzje, na przykład środowiskowe, trzeba dołączyć również te dokumenty. W niektórych sprawach urząd może poprosić o informacje o dojeździe i uzbrojeniu terenu.
Ja zawsze dodaję krótki, rzeczowy opis zamierzenia: co ma powstać, jaka będzie powierzchnia zabudowy, ile kondygnacji przewiduje projekt i jaka ma być forma dachu. Dzięki temu urzędnik nie musi zgadywać, co inwestor miał na myśli. To niby drobna rzecz, ale bardzo często skraca drogę do decyzji.Warto też dopilnować detali, które na pierwszy rzut oka wyglądają nieistotnie: czy na mapie zaznaczono front terenu, czy załącznik jest czytelny, czy skala odpowiada wymaganiom i czy podpis zgadza się z formularzem. To są właśnie te elementy, przez które sprawa najczęściej wraca do uzupełnienia.
Kiedy komplet dokumentów jest spójny, wchodzą w grę terminy i koszty. I tutaj różnica między teorią a praktyką bywa wyraźna.
Ile to trwa i kosztuje w praktyce
Standardowy termin wydania decyzji wynosi 90 dni. Dla wolnostojącego, najwyżej dwukondygnacyjnego domu jednorodzinnego o powierzchni zabudowy do 70 m² przewidziano szybszy tryb: 21 dni. To ważne, ale trzeba pamiętać, że w praktyce termin potrafi się wydłużyć, bo do biegu nie wlicza się czasu na uzgodnienia, opinie i okresy zawieszenia postępowania.
To oznacza prostą rzecz: obietnica „90 dni” nie zawsze oznacza 90 dni kalendarzowych. Jeśli gmina pracuje nad planem miejscowym, postępowanie może zostać zawieszone nawet na dłużej, a przepisy dopuszczają taki tryb do 18 miesięcy. Dla inwestora to często większy problem niż sama opłata.
| Element | Wartość lub zasada | Co to znaczy dla inwestora |
|---|---|---|
| Termin standardowy | 90 dni | To punkt wyjścia, ale bez gwarancji zakończenia sprawy dokładnie w tym czasie |
| Dom do 70 m² | 21 dni | Dotyczy tylko budynku spełniającego ustawowe warunki uproszczonego trybu |
| Opłata skarbowa | 598 zł | Nie płaci jej właściciel ani użytkownik wieczysty działki, której dotyczy wniosek |
| Pełnomocnictwo | 17 zł | Opłata pojawia się, jeśli działasz przez pełnomocnika |
| Ważność decyzji | 5 lat od uprawomocnienia | Jeśli nie ruszysz z inwestycją w terminie, dokument traci praktyczną wartość |
Ważna jest też jedna rzecz, o której wiele osób zapomina: decyzja nie daje praw do gruntu i nie narusza praw osób trzecich. Sama zgoda lokalizacyjna nie sprawia więc, że działka staje się „twoja do budowy” w sensie prawnym. To nadal osobny etap, przed którym trzeba mieć uporządkowany tytuł do nieruchomości i projekt zgodny z pozostałymi przepisami.
Tak naprawdę to właśnie koszty czasu bywają większe niż koszty urzędowe. Jeśli inwestycja stoi, bo działka nie spełnia wymagań albo dokumenty zostały źle przygotowane, każdy miesiąc opóźnienia zaczyna boleć bardziej niż sama opłata skarbowa.
Co zmienia 2026 rok i dlaczego warto sprawdzić gminę przed zakupem
Od 2026 roku planowanie przestrzenne staje się bardziej selektywne. Dla nowych wniosków złożonych od 1 lipca 2026 r. możliwość wydania decyzji będzie zależała od tego, czy w danej gminie wszedł w życie plan ogólny. To oznacza, że przed zakupem działki trzeba patrzeć nie tylko na stan obecny, ale też na to, czy gmina zdążyła uchwalić nowe dokumenty planistyczne.
W praktyce plan ogólny działa jak filtr dla nowych decyzji lokalizacyjnych. Gmina wskazuje w nim obszary, w których nowa zabudowa ma sens z punktu widzenia układu przestrzennego i infrastruktury. Jeśli teren nie mieści się w przewidzianej strefie, sama chęć inwestora nie wystarczy. Tego nie da się już obejść ładnym opisem oferty albo deklaracją sprzedającego, że „na pewno da się budować”.
Najbezpieczniejsze podejście jest proste: przed podpisaniem umowy sprawdzić status MPZP, status planu ogólnego, dostęp do drogi, uzbrojenie i ewentualne ograniczenia dla gruntów rolnych lub leśnych. To zajmuje mniej czasu niż późniejsza walka z odmową, a przy zakupie działki różnica jest ogromna.
Jeśli działka ma być bazą pod dom, a nie tylko okazją inwestycyjną, ja zawsze patrzę na nią przez pryzmat przyszłej procedury. Nie interesuje mnie wyłącznie cena za metr, ale to, czy grunt przejdzie drogę od mapy do decyzji i dalej do pozwolenia bez zbędnych niespodzianek.
Co sprawdzić przed zakupem działki, żeby nie utknąć na formalnościach
Najwięcej problemów pojawia się wtedy, gdy kupujący patrzy wyłącznie na lokalizację i cenę. Ja wolę krótki audyt przed zakupem, bo to zwykle oszczędza i nerwy, i pieniądze. W praktyce sprawdzam zawsze kilka rzeczy.
- czy dla terenu obowiązuje MPZP, a jeśli nie, to czy gmina ma już plan ogólny,
- czy działka ma realny dostęp do drogi publicznej, a nie tylko „obietnicę dojazdu”,
- czy media są dostępne teraz albo da się je wiarygodnie doprowadzić,
- czy sąsiedztwo pozwala uzasadnić parametry nowej zabudowy,
- czy grunt nie wymaga dodatkowych zgód rolnych lub leśnych,
- czy nie ma stref technicznych, górniczych, konserwatorskich albo innych ograniczeń,
- czy planowany dom mieści się w realnych parametrach działki, a nie tylko w folderze sprzedażowym.
