Dom na zgłoszenie - kiedy wystarczy i co przygotować

Sylwia Jasińska .

30 lipca 2026

Budowa domu na zgłoszenie w malowniczej okolicy. Konstrukcja z widocznymi oknami i drzwiami tarasowymi, w otoczeniu zieleni.

Budowa domu bez klasycznego pozwolenia brzmi prosto, ale w praktyce liczą się trzy rzeczy: parametry działki, zgodność projektu z planem miejscowym albo warunkami zabudowy oraz poprawnie złożone dokumenty. Dom na zgłoszenie to nie skrót bez zasad, tylko uproszczona ścieżka administracyjna, która w pewnych warunkach pozwala szybciej wejść na budowę niż przy standardowym pozwoleniu. Poniżej rozkładam temat na elementy, które naprawdę pomagają podjąć decyzję przed wydaniem pieniędzy na projekt, geodetę i wykonawców.

Najważniejsze fakty, które warto znać od razu

  • Nie ma tu „budowy bez formalności” - wciąż potrzebujesz projektu i kompletnej dokumentacji, tylko ścieżka jest krótsza.
  • W standardowym trybie zgłoszenia organ ma 21 dni na sprzeciw, a przy domu do 70 m² można ruszyć po doręczeniu zgłoszenia.
  • Liczy się powierzchnia zabudowy, a nie powierzchnia użytkowa, więc mały dom na papierze może dawać zaskakująco dużo miejsca w środku.
  • Dom do 70 m² musi być wolnostojący, nie wyższy niż dwie kondygnacje i budowany na własne potrzeby mieszkaniowe.
  • Samo zgłoszenie jest bezpłatne; zwykle płacisz za projekt, mapę do celów projektowych, adaptację i geodezję.
  • Po zakończeniu budowy trzeba jeszcze zgłosić zakończenie robót i odczekać 14 dni bez sprzeciwu nadzoru.

Co naprawdę oznacza budowa na zgłoszenie

Ja patrzę na ten tryb przede wszystkim jako na uproszczenie administracyjne, a nie jako na sposób obejścia prawa. Urząd nadal sprawdza, czy inwestycja mieści się w przepisach, a inwestor nadal odpowiada za zgodność projektu, usytuowanie budynku i komplet dokumentów. Zmienia się natomiast tempo: zamiast klasycznej decyzji często działa milcząca zgoda, a w przypadku małego domu do 70 m² możesz rozpocząć budowę od razu po doręczeniu zgłoszenia.

W praktyce pod tym pojęciem kryją się dwa różne warianty. Pierwszy to zwykłe zgłoszenie budowy domu jednorodzinnego z projektem, które dotyczy budynków wolnostojących, gdy ich obszar oddziaływania mieści się na działce. Drugi to specjalna ścieżka dla domu o powierzchni zabudowy do 70 m², przeznaczonego na własne potrzeby mieszkaniowe. To właśnie ten drugi wariant najczęściej budzi emocje, bo daje najszybszy start, ale też wymaga bardzo uważnego dopasowania projektu do działki.

Warto też pamiętać o jednej rzeczy, którą często się pomija: uproszczenie formalne nie oznacza uproszczenia samej budowy. Fundamenty, instalacje, izolacje, dach i wykończenie kosztują dokładnie tyle, ile kosztują, niezależnie od tego, czy zaczynasz po pozwoleniu, czy po zgłoszeniu. Ten temat najlepiej rozumieć szerzej, bo dopiero wtedy widać, kiedy oszczędzasz czas, a kiedy tylko przesuwasz obowiązki w inne miejsce.

Kiedy zgłoszenie wystarcza, a kiedy potrzebne jest pozwolenie

Najprościej: zgłoszenie działa wtedy, gdy budynek jest prostszy formalnie i nie „wychodzi” poza Twoją działkę. Jeśli projekt jest bardziej skomplikowany, obiekt nie jest wolnostojący albo jego oddziaływanie wykracza poza granice nieruchomości, zwykle wchodzisz w tryb pozwolenia. To ważne, bo wielu inwestorów skupia się wyłącznie na metrażu, a metraż jest tylko jednym z warunków.

Sytuacja Co zwykle wystarcza Co to oznacza w praktyce
Wolnostojący dom jednorodzinny, którego oddziaływanie mieści się na działce Zgłoszenie z projektem Ścieżka jest krótsza niż pozwolenie, ale nadal trzeba zebrać dokumenty i poczekać na brak sprzeciwu
Dom do 70 m² powierzchni zabudowy na własne potrzeby mieszkaniowe Uproszczone zgłoszenie Można zacząć po doręczeniu zgłoszenia, bez czekania na klasyczną decyzję
Obiekt większy, nietypowy albo taki, którego wpływ sięga poza działkę Pozwolenie na budowę Więcej formalności, ale też większa pewność przy trudniejszych projektach

Ja osobiście nie traktowałabym pozwolenia jako „gorszej” ścieżki. Przy pierwszej budowie bywa po prostu rozsądniejsze, bo daje większy margines bezpieczeństwa. Zresztą GUNB wprost zaznacza, że osobom budującym po raz pierwszy często zaleca się rozważenie pozwolenia, zamiast automatycznego wybierania uproszczenia. To uczciwa uwaga, zwłaszcza gdy działka ma niestandardowe ograniczenia albo planujesz dom z większą liczbą instalacji i niuansów technicznych.

Jakie warunki musi spełnić działka i sam dom

Tu najłatwiej o pomyłkę, bo wiele osób myśli najpierw o projekcie, a dopiero później sprawdza działkę. Ja robię odwrotnie. Najpierw warunki planistyczne i prawne, potem metraż i układ pomieszczeń. Dopiero taka kolejność pozwala uniknąć kosztownych korekt.

Warunek Dlaczego ma znaczenie
Powierzchnia zabudowy do 70 m² Liczy się rzut budynku na gruncie, a nie liczba pokoi czy metry użytkowe
Dom wolnostojący Ten tryb nie jest przewidziany pod zabudowę szeregową czy bliźniaczą
Nie więcej niż dwie kondygnacje Piwnica też liczy się jako kondygnacja, więc warto to sprawdzić przed projektem
Własne potrzeby mieszkaniowe Składasz oświadczenie, że budujesz dla siebie, a nie jako typową inwestycję deweloperską
Obszar oddziaływania w całości na działce Budynek nie może „wchodzić” w ograniczenia sąsiednich parceli
Zgodność z MPZP albo decyzją o WZ Jeśli nie ma planu miejscowego, potrzebujesz warunków zabudowy
Odpowiednia sytuacja gruntu Na gruntach rolnych klas IV-VI jest łatwiej; przy klasach I-III i działkach leśnych robi się bardziej złożenie

Warto też odczarować temat powierzchni. 70 m² zabudowy nie oznacza 70 m² użytkowych. Przy rozsądnym układzie i dwóch kondygnacjach można dojść nawet do około 100 m² powierzchni użytkowej, więc ten limit nie jest tak ciasny, jak by się mogło wydawać na pierwszy rzut oka. To właśnie dlatego dobrze zaprojektowany mały dom bywa wygodniejszy niż źle rozplanowany większy.

Jest jeszcze jedna praktyczna rzecz: samo posiadanie innej nieruchomości nie blokuje tej ścieżki. To ważne dla osób, które chcą budować drugi dom, przeprowadzić się na wieś albo po prostu myślą o zmianie układu życia, a nie o „pierwszym i jedynym” mieszkaniu. Przy tej inwestycji bardziej niż status rodzinny liczy się zgodność z przepisami i realne potrzeby mieszkaniowe.

Jakie dokumenty przygotować przed wizytą w urzędzie

W tym miejscu zwykle rozstrzyga się większość opóźnień. Nie na budowie, tylko przy biurku. Ja zawsze radzę traktować komplet dokumentów jak podstawę całej inwestycji, bo jeden brakujący załącznik potrafi spowolnić całość bardziej niż tydzień pracy ekipy.

  • Oświadczenie o posiadanym prawie do dysponowania nieruchomością na cele budowlane - bez tego zgłoszenie nie ma sensu.
  • Projekt zagospodarowania działki lub terenu - pokazuje, jak dom będzie ustawiony na działce.
  • Projekt architektoniczno-budowlany - opisuje sam budynek i jego rozwiązania.
  • MPZP albo decyzja o warunkach zabudowy - jeśli dla terenu nie ma planu miejscowego.
  • Oświadczenie o budowie na własne potrzeby mieszkaniowe - szczególnie ważne przy domu do 70 m².
  • Oświadczenie o przejęciu odpowiedzialności za kierowanie budową - jeśli nie ustanawiasz kierownika budowy.
  • Oświadczenie o kompletności dokumentów - brzmi technicznie, ale jest po prostu potwierdzeniem, że niczego nie pominąłeś.
  • Zawiadomienie o zamierzonym terminie rozpoczęcia robót - składasz je do nadzoru budowlanego przed startem prac.

Jak podaje GUNB, te dokumenty można dziś złożyć również online przez serwis e-Budownictwo. To praktyczne rozwiązanie, zwłaszcza gdy chcesz ograniczyć wizyty w urzędzie i łatwiej pilnować wersji załączników. Dla wielu inwestorów właśnie tutaj zaczyna się realna oszczędność czasu, a nie na samym etapie wznoszenia ścian.

Samo zgłoszenie domu mieszkalnego jest bezpłatne. Najczęściej płacisz tylko wtedy, gdy działa za Ciebie pełnomocnik, bo wtedy pojawia się opłata za pełnomocnictwo. W praktyce ważniejsze od urzędowej opłaty są więc koszty przygotowania projektu, mapy i adaptacji.

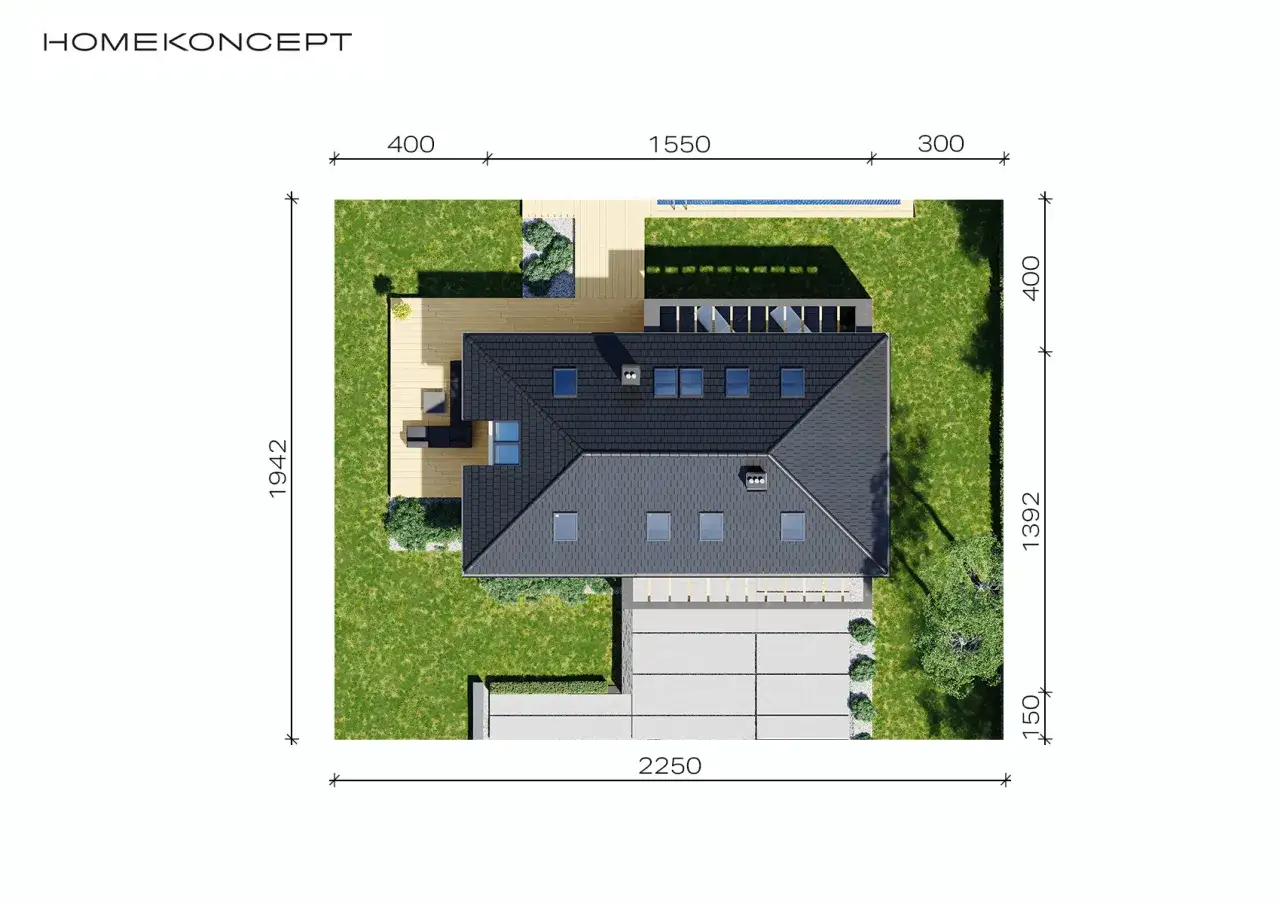

Nowoczesny dom na zgłoszenie z basenem i tarasem. Widok z lotu ptaka na projekt architektoniczny.

Jak wygląda procedura krok po kroku

Jeżeli chcesz przejść przez ten tryb bez nerwów, trzymaj się kolejności. To właśnie porządek działa tu najlepiej, nie improwizacja.

  1. Sprawdź działkę - ustal, czy obowiązuje MPZP, a jeśli nie, złóż wniosek o warunki zabudowy.
  2. Zamów projekt i jego adaptację - gotowy projekt prawie zawsze trzeba dostosować do konkretnej działki i lokalnych warunków.
  3. Przygotuj zgłoszenie PB-2a - to formularz używany dla budowy lub przebudowy domu jednorodzinnego.
  4. Złóż dokumenty do właściwego urzędu - możesz to zrobić papierowo albo przez e-Budownictwo.
  5. Ustal moment startu robót - przy standardowym zgłoszeniu czekasz 21 dni bez sprzeciwu, a przy domu do 70 m² możesz ruszyć po doręczeniu zgłoszenia.
  6. Zawiadom nadzór budowlany o rozpoczęciu - ten krok jest obowiązkowy przed wejściem ekipy na budowę.
  7. Po zakończeniu budowy złóż zawiadomienie o zakończeniu robót - jeśli nie ma sprzeciwu, po 14 dniach możesz użytkować dom.

Tu właśnie widać różnicę między prostszą a klasyczną ścieżką. W zwykłym zgłoszeniu masz okres oczekiwania, a w trybie do 70 m² czasem wystarczy poprawnie doręczony komplet dokumentów. To przyspiesza start, ale tylko wtedy, gdy cała reszta jest przygotowana naprawdę starannie. Uproszczenie działa najlepiej u inwestora, który ma dopracowaną działkę, projekt i budżet.

Ile kosztuje taka ścieżka i gdzie uciekają pieniądze

Tu najczęściej pojawia się rozczarowanie: uproszczona procedura nie robi taniego domu, tylko obniża koszty formalne. Reszta budżetu zostaje bardzo podobna do klasycznej budowy. Według danych rynkowych przytaczanych przez Extradom, powołujących się na Sekocenbud, w 2026 roku koszt budowy domu w Polsce oscyluje w granicach około 5,5-6,1 tys. zł/m² netto. To oznacza, że nawet mały dom szybko staje się inwestycją rzędu kilkuset tysięcy złotych.

Pozycja Orientacyjny koszt Co warto wiedzieć
Zgłoszenie budowy domu 0 zł Samo zgłoszenie jest bezpłatne
Pełnomocnictwo 17 zł Tylko jeśli działa za Ciebie pełnomocnik
Mapa do celów projektowych 2 230-2 760 zł Zależy od działki, regionu i zakresu prac geodezyjnych
Adaptacja gotowego projektu 2 500-4 000 zł Przy większych zmianach może być drożej
Tyczenie budynku 1 710-2 220 zł To wydatek, który pojawia się przed rozpoczęciem robót
Sam dom do 70 m² Około 406-430 tys. zł w standardzie deweloperskim Bez działki, przyłączy, ogrodzenia i wykończenia

Ja zawsze zwracam uwagę, że największe pieniądze „uciekają” nie na formularzach, tylko na elementach pobocznych: przyłączach, dojazdzie, odwodnieniu, ogrodzeniu, projekcie instalacji i zmianach, których inwestor nie przewidział na początku. Jeśli budżet liczysz zbyt ciasno, dom wydaje się tańszy tylko do momentu pierwszych rozmów z geodetą i wykonawcą.

W praktyce najbardziej rozsądny sposób liczenia kosztów jest prosty: najpierw projekt i formalności, potem teren i przyłącza, dopiero na końcu budowa właściwa. Taka kolejność pokazuje prawdziwą cenę inwestycji szybciej niż optymistyczne szacunki z katalogu.

Najczęstsze błędy, które spowalniają inwestycję

Przy tym temacie błędy są powtarzalne i właśnie dlatego da się ich uniknąć. Problem w tym, że zwykle pojawiają się na początku, gdy inwestor jest jeszcze skupiony na wizji domu, a nie na ograniczeniach działki.

  • Mylenie powierzchni zabudowy z użytkową - to najczęstsze źródło nieporozumień przy domach do 70 m².
  • Wybór działki bez sprawdzenia MPZP lub WZ - potem okazuje się, że projekt trzeba zmieniać albo zatrzymać.
  • Przekroczenie liczby kondygnacji - szczególnie wtedy, gdy ktoś nie liczy piwnicy jako kondygnacji.
  • Założenie, że zgłoszenie oznacza brak odpowiedzialności - jest odwrotnie, bo przy uproszczonej ścieżce wiele obowiązków spoczywa na inwestorze.
  • Niedoszacowanie kosztów przyłączy i infrastruktury - dom kosztuje więcej niż sama bryła.
  • Rozpoczęcie robót za wcześnie - przy zwykłym zgłoszeniu nie można startować przed upływem terminu na sprzeciw.
  • Brak kompletności dokumentów - urząd nie buduje za inwestora i nie domyśla się braków.

To właśnie dlatego ten tryb działa najlepiej przy prostych, dobrze opisanych inwestycjach. Im mniej nietypowych elementów, tym mniejsze ryzyko, że formalności zamienią się w serię poprawek i telefonów do urzędu. Przy bardziej wymagających działkach oszczędność czasu bywa mniejsza, niż na początku wygląda.

Zanim złożysz dokumenty, sprawdź te trzy rzeczy

Jeżeli miałabym zostawić po tym temacie jedną praktyczną wskazówkę, to tę: nie zaczynaj od formularza, tylko od działki i programu domu. To najkrótsza droga do tego, żeby uproszczona procedura naprawdę była wygodna, a nie tylko „łatwiejsza na papierze”.

  • Czy działka pozwala na taki budynek bez konfliktu z MPZP albo warunkami zabudowy.
  • Czy projekt mieści się w limicie powierzchni zabudowy, liczbie kondygnacji i warunku wolnostojącego domu.
  • Czy budżet obejmuje nie tylko budowę, ale też mapę, adaptację, geodetę, przyłącza i rezerwę na korekty.

Jeśli te trzy punkty są dopięte, uproszczona ścieżka ma sens i rzeczywiście oszczędza czas. Jeśli którykolwiek z nich jest niepewny, lepiej chwilę dłużej poukładać dokumenty niż później poprawiać projekt, harmonogram i kosztorys w trakcie budowy.

FAQ - Najczęstsze pytania

Przy zwykłym zgłoszeniu urząd ma 21 dni na sprzeciw, więc budowę zaczyna się po tym czasie, jeśli sprzeciwu nie ma. Przy domu do 70 m² można ruszyć już po doręczeniu zgłoszenia. Po zakończeniu robót trzeba jeszcze zgłosić zakończenie budowy i odczekać 14 dni bez sprzeciwu nadzoru.
Dom musi być wolnostojący, mieć nie więcej niż dwie kondygnacje i służyć własnym potrzebom mieszkaniowym. Liczy się powierzchnia zabudowy, a nie użytkowa, a piwnica też wchodzi do liczby kondygnacji. Ważne jest też to, by obszar oddziaływania mieścił się w całości na działce.
Potrzebne są m.in. oświadczenie o prawie do dysponowania nieruchomością, projekt zagospodarowania działki, projekt architektoniczno-budowlany oraz MPZP albo decyzja o warunkach zabudowy, jeśli dla terenu nie ma planu. Przy domu do 70 m² dochodzi też oświadczenie o budowie na własne potrzeby mieszkaniowe. Zgłoszenie składa się na formularzu PB-2a, papierowo albo przez e-Budownictwo.
Samo zgłoszenie jest bezpłatne, a opłata 17 zł pojawia się tylko przy pełnomocnictwie. Do tego dochodzą koszty mapy do celów projektowych, adaptacji projektu i tyczenia budynku, a sam dom do 70 m² to zwykle około 406-430 tys. zł w standardzie deweloperskim. Największe dodatkowe wydatki to zwykle przyłącza, dojazd, odwodnienie i zmiany w projekcie.
Oceń artykuł

Średnia: 0.0 / 5 · 0 ocen

Tagi

mpzp warunki zabudowy powierzchnia zabudowy pozwolenie na budowę zgłoszenie budowy
Autor Sylwia Jasińska
Sylwia Jasińska
Nazywam się Sylwia Jasińska i od 15 lat zajmuję się rynkiem nieruchomości. Moje zainteresowanie tym obszarem zaczęło się, gdy po raz pierwszy kupiłam własne mieszkanie. Od tamtej pory z pasją badam, analizuję i dzielę się wiedzą na temat wszelkich aspektów związanych z nieruchomościami. Pomagam czytelnikom zrozumieć zawirowania rynku, porównuję oferty oraz wyjaśniam skomplikowane zagadnienia, aby każdy mógł podjąć świadome decyzje dotyczące zakupu czy sprzedaży nieruchomości. W swojej pracy stawiam na rzetelność i aktualność informacji. Regularnie śledzę zmiany w przepisach oraz trendy rynkowe, co pozwala mi dostarczać czytelnikom wartościowe i zrozumiałe treści. Wierzę, że dobrze zorganizowana wiedza oraz umiejętność prostego przekazywania skomplikowanych tematów sprawiają, że każdy, kto ze mną współpracuje, czuje się pewniej w świecie nieruchomości.
