Pozwolenie na budowę - ile trwa? Prawda o 65 dniach!

Sylwia Jasińska .

16 kwietnia 2026

Kalendarz z zaznaczonymi datami i dokumenty budowlane. Czas oczekiwania na pozwolenie na budowę może być długi.

Budowa domu rzadko zatrzymuje się na projekcie i kosztorysie. Najczęściej najwięcej nerwów budzi sama procedura administracyjna: co trzeba złożyć, co może się przeciągnąć i kiedy realnie da się wejść z ekipą na działkę. Na pytanie, ile się czeka na pozwolenie na budowę, najuczciwiej odpowiedzieć: ustawowo do 65 dni od złożenia kompletnego wniosku, ale w praktyce trzeba doliczyć czas na braki formalne, ewentualne uzgodnienia i uprawomocnienie decyzji.

Najważniejsze liczby i warunki, które naprawdę wpływają na termin

  • 65 dni to ustawowy termin na wydanie decyzji, liczony od złożenia kompletnego wniosku.
  • Jeśli w dokumentach są braki, termin może się wydłużyć, bo urząd wzywa do uzupełnienia.
  • Przy zwykłym domu jednorodzinnym opłata skarbowa za pozwolenie jest co do zasady 0 zł, o ile nie ma części usługowej.
  • Decyzja nie zawsze oznacza od razu start budowy, bo zwykle trzeba jeszcze poczekać na jej ostateczność.
  • W niektórych przypadkach zamiast pozwolenia wystarcza zgłoszenie, a to potrafi skrócić formalności.

Najkrótsza odpowiedź brzmi 65 dni, ale to jeszcze nie cały harmonogram

W praktyce patrzę na ten termin w dwóch warstwach. Pierwsza to sama decyzja urzędu: co do zasady do 65 dni kalendarzowych od złożenia kompletnego wniosku. Druga to moment, w którym decyzja staje się ostateczna, bo dopiero wtedy można bezpiecznie planować start robót i kolejne formalności na budowie.

To ważne rozróżnienie, bo inwestorzy często liczą wyłącznie czas „na papier”, a potem zderzają się z dodatkowymi dniami na doręczenia, ewentualne odwołania i odbiór projektu z pieczątkami. W typowym domu jednorodzinnym bez działalności gospodarczej opłata skarbowa za pozwolenie zwykle nie występuje, więc koszt formalny jest niski, ale czas nadal trzeba zaplanować z zapasem.

Na rządowym portalu gov.pl termin dla domu jednorodzinnego opisano właśnie jako 65 dni od kompletu dokumentów. Najważniejsze jest jednak to, że ten licznik zaczyna działać dopiero wtedy, gdy wniosek jest naprawdę kompletny. To prowadzi wprost do pytania, co najczęściej spowalnia całą sprawę.

Co najczęściej wydłuża termin w praktyce

Najwięcej opóźnień nie bierze się z „powolnego urzędu”, tylko z papierów, które wracają do poprawy. Gdy planuję podobny materiał, zawsze uczulam na te same punkty, bo to one najczęściej rozciągają termin z kilku tygodni do kilku miesięcy.

Czynnik Co dzieje się w urzędzie Skutek dla inwestora
Braki formalne Urząd wzywa do uzupełnienia dokumentów lub danych Sprawa nie idzie dalej, dopóki brak nie zostanie usunięty
Brak MPZP Trzeba najpierw uzyskać decyzję o warunkach zabudowy Pojawia się osobna procedura przed właściwym wnioskiem
Postępowanie środowiskowe Organ sprawdza wpływ inwestycji na środowisko lub obszar Natura 2000 Dochodzą dodatkowe uzgodnienia i czas na ich przeprowadzenie
Niepełny lub niespójny projekt Projekt wraca do poprawy albo wymaga wyjaśnień Tracisz tygodnie, mimo że sam budynek nie zmienia się znacząco
Odwołanie strony Decyzja nie staje się ostateczna od razu Nie możesz traktować pozwolenia jak gotowego do użycia dokumentu

Warto też pamiętać o jednym szczególe: do ustawowego terminu nie wlicza się okresów przewidzianych w innych przepisach, zawieszeń postępowania ani opóźnień powstałych z winy strony. Mówiąc prościej, 65 dni nie oznacza automatycznie 65 dni w kalendarzu inwestora. Jeśli chcesz ograniczyć ryzyko poślizgu, trzeba zacząć od dobrego przygotowania wniosku.

To naturalnie prowadzi do najpraktyczniejszej części całego procesu: co zrobić, żeby urząd nie miał powodu zatrzymać sprawy na starcie.

Jak przygotować wniosek, żeby nie gubić tygodni

Ja zawsze zaczynam od weryfikacji działki i zgodności projektu z lokalnymi warunkami zabudowy. To banalne tylko z pozoru, bo właśnie na tym etapie powstaje większość późniejszych korekt. Jeżeli teren nie ma miejscowego planu, potrzebna jest decyzja o warunkach zabudowy. Jeśli plan istnieje, trzeba sprawdzić, czy projekt rzeczywiście się w niego wpisuje.

  1. Sprawdź, czy dla działki obowiązuje miejscowy plan zagospodarowania przestrzennego, a jeśli nie, przygotuj decyzję o warunkach zabudowy.
  2. Zweryfikuj, czy obszar oddziaływania domu mieści się na Twojej działce, bo to często przesądza o trybie postępowania.
  3. Przygotuj projekt budowlany w wersji zgodnej z wymaganiami urzędu i upewnij się, że wszystkie załączniki są spójne.
  4. Dołącz oświadczenie o prawie do dysponowania nieruchomością na cele budowlane.
  5. Jeśli w Twoim przypadku występuje opłata skarbowa, wpłać ją przed złożeniem wniosku i dołącz potwierdzenie.
  6. Jeśli działasz przez pełnomocnika, pamiętaj o pełnomocnictwie i opłacie za jego złożenie, gdy jest wymagana.

Przy domu jednorodzinnym najczęściej opłaca się też sprawdzić, czy nie wchodzą w grę dodatkowe uzgodnienia środowiskowe albo inne branżowe decyzje. To nie jest detal, tylko potencjalny blokadnik całego harmonogramu. Gdy dokumenty są domknięte, łatwiej przewidzieć termin i nie zamawiać ekipy „na ślepo”.

Skoro dokumenty są już uporządkowane, warto zobaczyć, czy w Twojej sytuacji naprawdę potrzebujesz pełnego pozwolenia, czy wystarczy prostsza ścieżka.

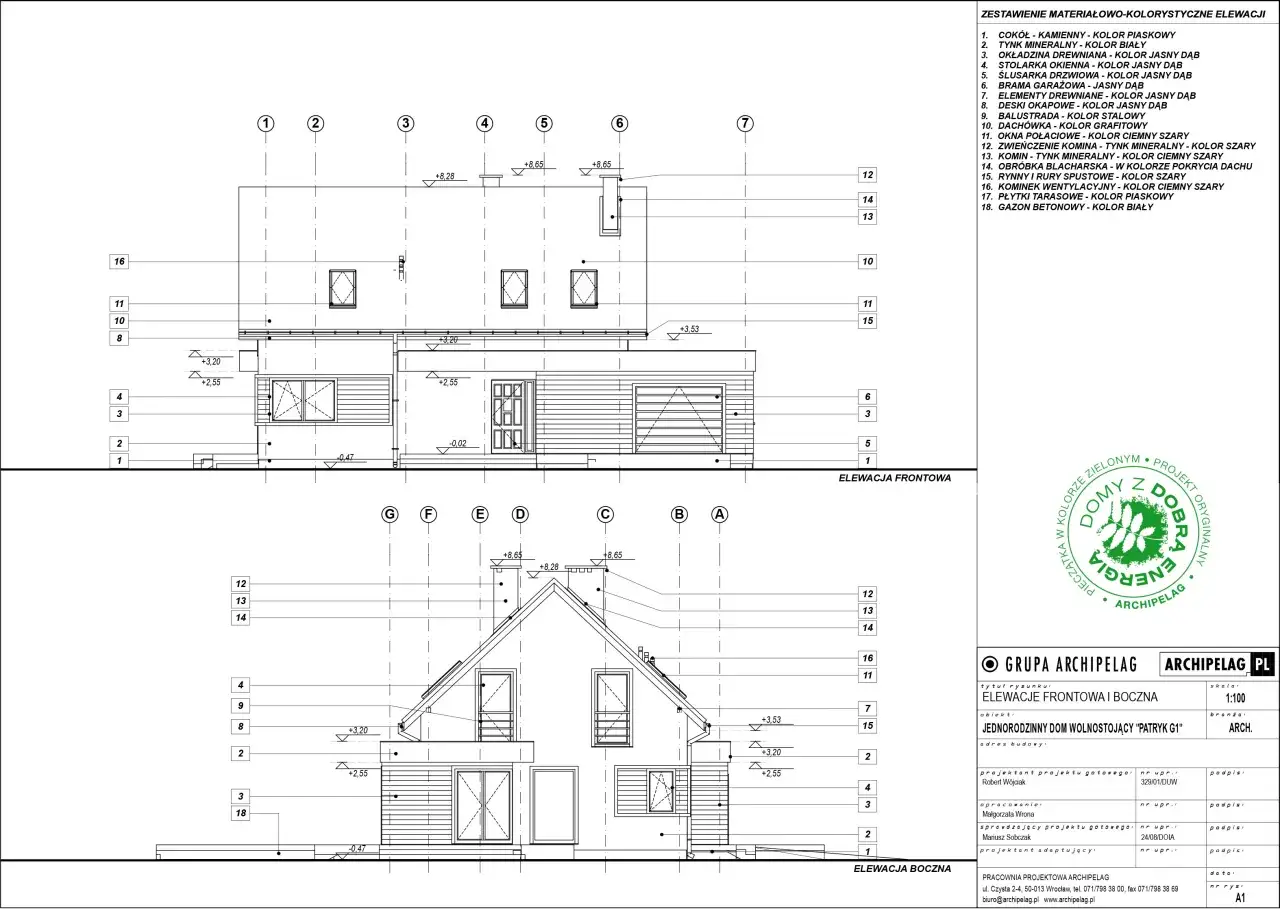

Elewacje domu z opisem materiałów i kolorów. Czas oczekiwania na pozwolenie na budowę może być różny, ale projekt jest gotowy.

Pozwolenie czy zgłoszenie przy domu jednorodzinnym

To jedna z tych decyzji, które realnie zmieniają kalendarz całej inwestycji. W wielu przypadkach inwestor ma wybór, ale nie zawsze. Kluczowe są dwa pytania: czy obszar oddziaływania domu wychodzi poza działkę oraz czy przepisy wymagają dodatkowych procedur, na przykład środowiskowych.
Tryb Kiedy ma sens Jak długo się czeka Co to oznacza w praktyce
Pozwolenie na budowę Gdy obszar oddziaływania wychodzi poza działkę albo gdy wymagają tego dodatkowe przepisy Do 65 dni, a potem jeszcze czas na ostateczność decyzji Bezpieczniejsza ścieżka w bardziej złożonych przypadkach
Zgłoszenie budowy Gdy przepisy dopuszczają prostszy tryb Co do zasady 21 dni na sprzeciw Szybsza droga, ale nie zawsze dostępna dla każdej inwestycji
Zgłoszenie małego domu na własne potrzeby Przy wolno stojącym, nie więcej niż dwukondygnacyjnym domu do 70 m2, gdy obszar oddziaływania mieści się w całości na działce Można ruszyć od razu po doręczeniu zgłoszenia To najszybsza opcja, ale dotyczy tylko wąskiej grupy inwestycji

Jeśli budujesz klasyczny dom rodzinny, w którym projektant przewiduje standardową dokumentację i nie ma komplikacji środowiskowych, pozwolenie jest nadal najczęstszym wyborem. Przy mniejszych domach na własne potrzeby zgłoszenie bywa atrakcyjne, ale nie należy zakładać go z góry. Lepiej sprawdzić warunki na początku niż zmieniać tryb po kilku tygodniach pracy projektowej.

Gdy już wiadomo, który tryb Cię dotyczy, zostaje jeszcze jedna rzecz, o której wielu inwestorów zapomina: moment, w którym decyzja jest naprawdę „gotowa do użycia”.

Kiedy decyzja jest już wydana, a kiedy można wejść na plac budowy

Sam dokument z urzędu nie zawsze oznacza, że możesz natychmiast zaczynać roboty. Jeśli nikt nie wniesie odwołania, decyzja staje się ostateczna po 14 dniach od doręczenia jej wszystkim stronom postępowania. Dopiero wtedy sensownie planuję wejście ekipy, dziennik budowy i pierwsze prace organizacyjne.

To ważne także dlatego, że decyzja o pozwoleniu na budowę nie działa bezterminowo. GUNB przypomina, że wygasa po 3 latach, jeśli budowa nie zostanie rozpoczęta przed upływem tego czasu od dnia, w którym decyzja stała się ostateczna, albo jeśli przerwa w robotach potrwa dłużej niż 3 lata. Dla osoby planującej dom oznacza to tyle, że pozwolenia nie warto „chować do szuflady” na później.

Ja zwykle radzę traktować te 14 dni i późniejszy start budowy jako element jednego harmonogramu, a nie dwa osobne światy. Dzięki temu łatwiej zsynchronizować projektanta, kierownika budowy, geodetę i ekipę wykonawczą. To właśnie porządek w kolejności działań najczęściej oszczędza więcej czasu niż samo liczenie ustawowych terminów.

Jeżeli jednak urząd przeciąga sprawę albo kończy ją odmową, nadal nie jesteś bez narzędzi.

Co zrobić, gdy urząd przeciąga sprawę albo kończy ją odmową

W takich sytuacjach kluczowe jest szybkie reagowanie, a nie czekanie „bo może samo ruszy”. Jeśli urząd wezwał do uzupełnienia braków, trzeba zmieścić się w terminie wskazanym w piśmie. Jeśli wniosek był kompletny, a sprawa mimo to stoi, można uruchomić ścieżkę związaną z bezczynnością organu.

  • Jeśli dostaniesz wezwanie do uzupełnienia dokumentów, odpowiedz od razu i trzymaj się terminu wskazanego przez urzędnika.
  • Jeśli po kompletnym wniosku sprawa nie rusza, sprawdź, czy nie masz podstaw do zażalenia na bezczynność urzędu.
  • Jeśli decyzja jest odmowna, odwołanie składa się w terminie 14 dni od jej doręczenia.
  • Jeśli nie zgadzasz się z rozstrzygnięciem organu drugiej instancji, pozostaje droga sądowoadministracyjna.

W praktyce najwięcej zależy od tego, czy problem jest formalny, czy merytoryczny. Brak podpisu, brak załącznika albo niezgodność z planem miejscowym to dwie zupełnie różne historie, a każda wymaga innej reakcji. Właśnie dlatego warto trzymać całą korespondencję i mieć pod ręką wersje projektu z datami oraz potwierdzenia nadania.

To prowadzi do ostatniego, najbardziej praktycznego pytania: jak ustawić własny plan, żeby nie płacić za cudze opóźnienia czasem, nerwami i rezerwacją wykonawcy.

Plan, który daje spokój jeszcze przed złożeniem wniosku

Gdy rozmawiam o formalnościach przy budowie domu, zawsze wracam do jednej zasady: najpierw porządek w dokumentach, potem rezerwacja terminu na budowie. To brzmi prosto, ale w praktyce wielu inwestorów robi odwrotnie, a potem płaci za przestoje. Bezpieczny bufor, który sam bym przyjął przy planowaniu, to nie mniej niż 2-3 miesiące od kompletnego wniosku do realnego startu robót, a przy trudniejszej działce jeszcze więcej.

  • Sprawdź status działki, zanim zamówisz ekipę i materiały.
  • Ustal, czy potrzebujesz warunków zabudowy, czy wystarczy zgodność z planem miejscowym.
  • Nie traktuj terminu 65 dni jak gwarancji startu robót w tym samym dniu.
  • Uwzględnij 14 dni na ostateczność decyzji i dodatkowy czas na odbiór dokumentów z urzędu.
  • Jeśli działka leży w obszarze wymagającym dodatkowych uzgodnień, dodaj kolejny zapas czasu.

Przy wyborze działki i planowaniu domu pytanie o termin pozwolenia ma sens już na etapie analizy oferty, nie dopiero po podpisaniu umowy. Im wcześniej sprawdzisz plan miejscowy, obszar oddziaływania i komplet dokumentów, tym mniejsze ryzyko, że budowa ruszy później, niż zakładał harmonogram. Dobrze przygotowany wniosek nie przyspieszy urzędu cudownie, ale zwykle oszczędzi najdroższy zasób całej inwestycji: czas.

FAQ - Najczęstsze pytania

Ustawowy termin to 65 dni od złożenia kompletnego wniosku. W praktyce należy doliczyć czas na ewentualne uzupełnienia braków formalnych, uzgodnienia oraz uprawomocnienie decyzji, co może wydłużyć proces do kilku miesięcy.
Główne przyczyny to braki formalne we wniosku, brak miejscowego planu zagospodarowania przestrzennego (MPZP) lub konieczność uzyskania decyzji o warunkach zabudowy, niekompletny projekt oraz ewentualne odwołania stron.
Nie zawsze. W przypadku budowy typowego domu jednorodzinnego na własne potrzeby, bez części usługowej, opłata skarbowa za pozwolenie na budowę co do zasady wynosi 0 zł.
Decyzja staje się ostateczna po 14 dniach od jej doręczenia wszystkim stronom postępowania, pod warunkiem, że nikt nie wniesie odwołania. Dopiero wtedy można bezpiecznie rozpocząć prace budowlane.
Nie zawsze. W niektórych przypadkach, np. dla małych domów do 70 m2 na własne potrzeby, wystarczy zgłoszenie budowy, co znacząco skraca formalności. Decyzja zależy od specyfiki projektu i lokalnych przepisów.

Oceń artykuł

Średnia: 0.0 / 5 · 0 ocen

Tagi

ile się czeka na pozwolenie na budowę ile czeka się na pozwolenie na budowę czas oczekiwania na pozwolenie na budowę pozwolenie na budowę domu ile trwa pozwolenie na budowę terminy ile trwa uzyskanie pozwolenia na budowę
Autor Sylwia Jasińska
Sylwia Jasińska
Jestem Sylwia Jasińska, doświadczoną analityczką rynku nieruchomości z ponad dziesięcioletnim stażem w branży. Moja pasja do nieruchomości skłoniła mnie do zgłębiania różnych aspektów rynku, w tym trendów cenowych, analiz inwestycyjnych oraz rozwoju lokalnych społeczności. Specjalizuję się w dostarczaniu rzetelnych informacji, które pomagają czytelnikom podejmować świadome decyzje dotyczące zakupu lub sprzedaży nieruchomości. Moim celem jest uproszczenie skomplikowanych danych i przedstawienie ich w przystępny sposób, aby każdy mógł zrozumieć dynamikę rynku. Regularnie aktualizuję swoją wiedzę, aby dostarczać najnowsze informacje i analizy, które są nie tylko obiektywne, ale także oparte na solidnych badaniach. Dzięki mojemu zaangażowaniu w dostarczanie wiarygodnych treści, mam nadzieję budować zaufanie wśród moich czytelników i wspierać ich w osiąganiu ich celów związanych z nieruchomościami.

Komentarze (0)

Dodaj komentarz
